ELECTRICAL TEST
试验功夫: 2022年8月11日、8月16日
试验地址: 下沙路在建段
试验内容: 10kV电缆故障查找
一、被测电缆机能参数:
|
电缆起点 |
治理中心10kV配电房G11 |
电缆终点 |
2#变电所 |
|
电压等级 |
10kV |
电缆型号 |
YJY23-8.7/15-3*185 |
|
电缆长度 |
实测约1745米 |
|
|
试验前筹备:电缆头两端别离位于治理中心10kV配电房和2#变电所,,,,,,试验前已先将两端三相别离悬空,,,,,,铠装、铜屏蔽仍旧接地处置。。。。。。
二、现场测试过程描述:针对电缆头两端别离进行电缆故障检测:绝缘测试、导通测试、低压脉冲波形分析、高压闪络波形分析、故障点放电监听等试验项目。。。。。。具体步骤如下:对电缆三相进行绝缘耐压试验,,,,,,选取高压兆欧表进行试验,,,,,,别离测得电缆A、B、C三相对主绝缘的绝缘电阻,,,,,,再用万用表别离丈量电缆三相对地,,,,,,相与相之间的导通情况,,,,,,便于初步判断电缆故障类型。。。。。。
绝缘电阻测试:
|
相别 |
A |
B |
C |
|
主绝缘电阻(MΩ) |
幼于100 |
幼于100 |
幼于100 |
|
相别 |
A-地 |
B-地 |
C-地 |
A-B |
B-C |
C-A |
|
导通情况 |
不导通 |
不导通 |
不导通 |
不导通 |
不导通 |
不导通 |
凭据试验了局和景象初步判断,,,,,,该条电缆为新铺设待投运状态,,,,,,其三相绝缘电阻均不达标,,,,,,对地导通情况均为不导通,,,,,,必要进一步测试。。。。。。

低压脉冲法初测:利用低压脉冲法对电缆A、B、C相进行全长测试,,,,,,测得电缆现实全场约莫1745米,,,,,,经相识与现实铺设长度根基吻合,,,,,,无显著故障波形。。。。。。初步判断:无法通过低压脉冲法进行故障点距离的判定,,,,,,其中发现两处疑似故障点但不排除是中央接头。。。。。。故障点排查需通过高压闪络法进行波形分析。。。。。。
治理中心10kV配电房G11侧测试了局(低压脉冲波形):

中央接头

中央接头
2#变电所测试了局(低压脉冲):

全长波形:约1740米

中央接头
高压闪络法精准定位:
使用高压闪络法球间隙直放逐电方式,,,,,,针对故障相B相进行试验(因B相绝缘电阻测试值最幼!!!!。,,,,,测得波形如下:
治理中心10kV配电房G11侧测试了局(高压闪络):

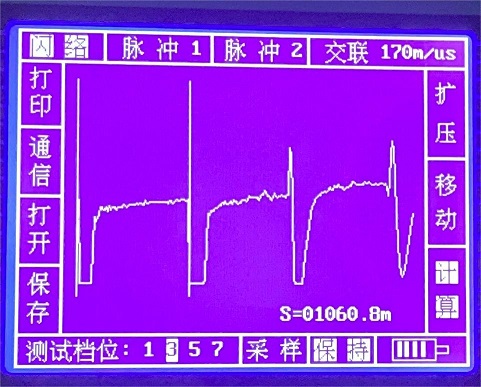

故障点:距治理中心10kV配电房G11柜约1060米
c测试了局(高压闪络):

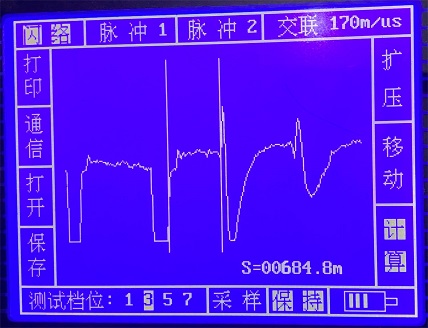

故障点:距2#变电所约684米
结论:结合两次试验分析,,,,,,电缆全长约1740~1745米左右,,,,,,两端测试了局显示故障点根基在统一地位。。。。。。第一次试验,,,,,,以治理中心10kV配电房G11柜为测试点,,,,,,故障点为距测试点约1060米地位。。。。。。第二次试验,,,,,,以2#变电所为测试点,,,,,,故障点距测试点约684米地位。。。。。。且现场已监听到显著的放电声音。。。。。。最终确定,,,,,,故障点位于隧路南侧距治理中心10kV配电房约1060米,,,,,,距2#变电所约684米地位。。。。。。
